江阴港城经济区公共管廊一体化建设年底贯通

2025-07-03 17:06:41 作者: 来源:福清新闻网  责任编辑:张碧芳   我来说两句

福清新闻网7月3日讯 日前,江阴港城经济区公共管廊一体化建设迎来关键冲刺阶段,各项工程正如火如荼推进,预计年底实现全线贯通,为园区发展再添强劲动力。

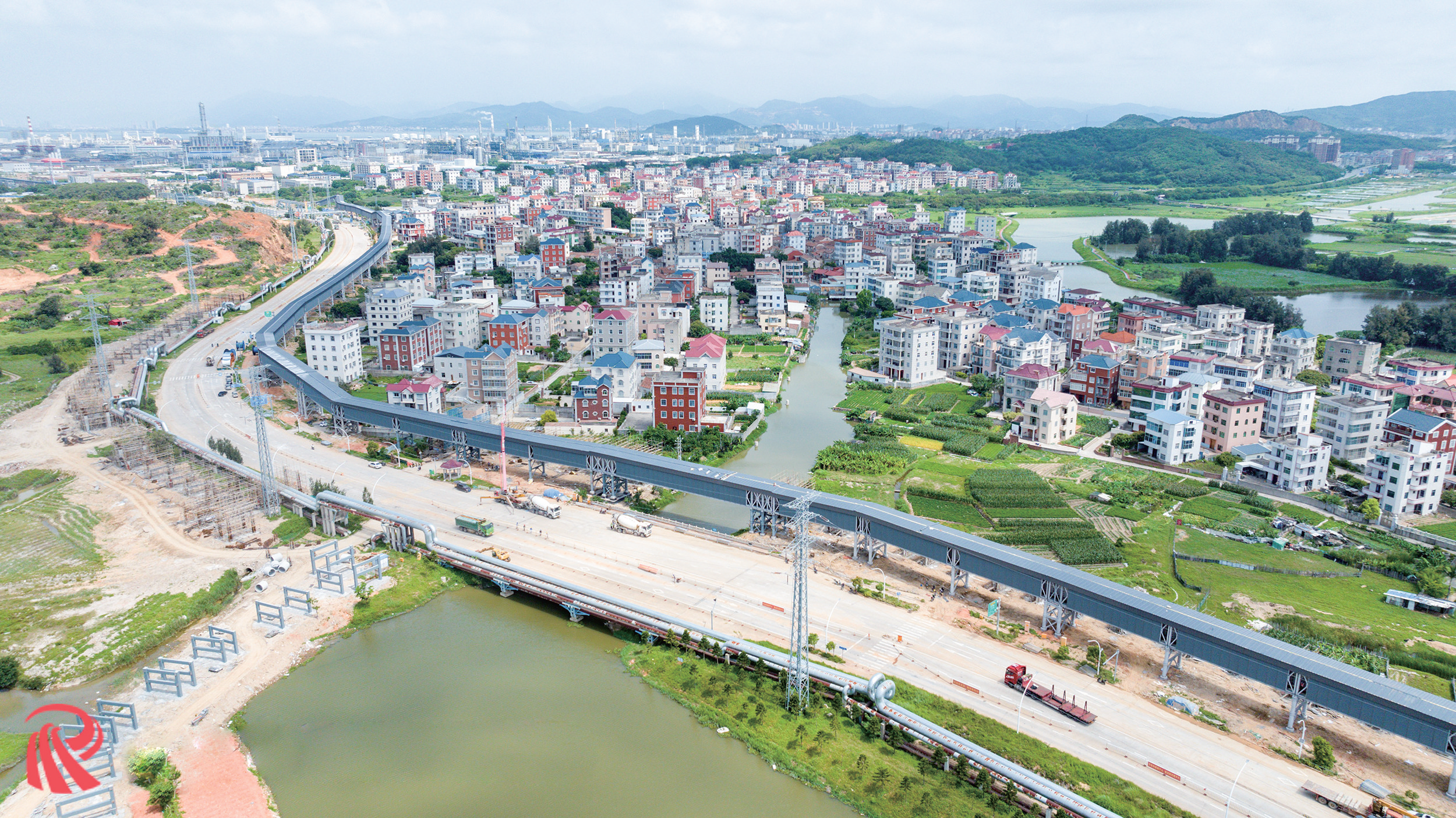

记者近日在江阴港城经济区电力管廊项目现场看到,各项工序建设正加速推进,技术工人正有条不紊进行钢箱吊装、焊接等作业,确保项目按时交付。一旁,已建成的管廊好似一列“高铁”在园区上空横穿而过(如图)。

“目前,电力管廊项目主体结构已全线贯通,附属配套设施、强弱电、消防、监控安装工程正按计划稳步推进,预计7月底完成所有建设工作。”江阴港城经济区电力管廊建设项目负责人董俊介绍,该管廊连通园区东西部的赤厝变电站与顺宝变电站,作为园区供电的重要“主动脉”,它将沿线高压线路统一敷设入管廊,有效解决了电力设施布置及线路走廊开辟日益困难的问题,为园区化工企业提供双电源保障,有力提升了园区整体营商环境。

据了解,江阴港城经济区电力管廊项目联通赤厝变电站与顺宝变电站,线路全长约7公里,总投资8.1362亿元,全线采用钢构架空管廊、地下管廊两种形式建设,架空管廊6.15公里,地下管廊0.85公里,可以满足18回高压线路敷设,其中10回220kV线路,8回110kV线路。

电力管廊工程项目只是江阴港城经济区公共管廊项目子项目之一。据介绍,随着江阴港城经济区园区内重点化工、能源项目的建设以及化工区扩区的需要,该区启动了总长为25.6公里的公共管廊建设,其中包括电力管廊7公里,公用管廊18.6公里。

公共管廊在基准跨度范围内建设采用钢筋混凝土框架结构,纵向以钢结构纵梁连接,跨越道路、河道及企业大门等大跨度区域时,采用钢结构桁架形式。建成后,将联通沿线各个企业,实现物流传输畅通,极大节约企业生产成本,加强企业间的联系,为园区产业发展搭建“快车道”。其中,电力管廊建设后,园区所有的高压电杆下地,实现对地上、地下空间资源的科学合理集约化利用,产生更大的经济效益,同时保障用电的安全性;公用管廊建成后,可联通沿线各个企业间物流传输畅通,极大节约企业生产成本,提升企业和各个企业之间的联系。

据介绍,目前电力管廊已完成主体贯通,并初步投入使用。公用管廊建设也在加速推进,目前已完成约11公里,预计年底完成公用管廊贯通。

打印 | 收藏 | 发给好友 【字号
今日热词
更多>>福建今日重点
更多>>国际国内热点
  • 新闻图片
更多>>娱 乐
  • 点击排行
  • 三天
  • 一周
  • 一月
关于我们 | 广告服务 | 网站地图 | 网站公告 |
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
互联网出版许可证 新出网证(闽)字12号 增值电信业务经营许可证 闽B2-20100029 互联网药品信息服务(闽)-经营性-2015-0001
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
